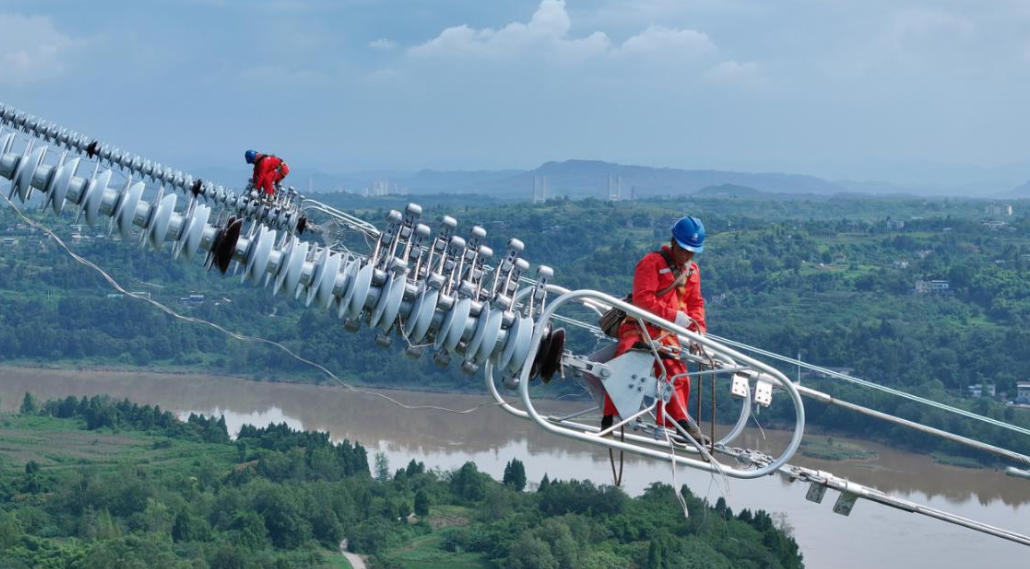

重庆送变电公司员工在500千伏渝岳线跨嘉陵江江段安装间隔棒。受访单位供图
第1眼TV-华龙网讯(记者 梁浩楠)11月22日,哈密-重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)配套工程500千伏渝岳一线5022开关合环成功。至此,500千伏渝岳一、二线全部投运,将进一步优化重庆500千伏骨干电网架构,为重庆迎峰度冬电力保供增添新保障。
“疆电入渝”工程配套工程(二期)共分为5个阶段,涉及10回交流线路。本次投运的500千伏渝岳线起于±800千伏渝北换流站,止于1000千伏特高压巴岳站,全长109.54千米,新建铁塔255基,是“疆电入渝”工程配套工程中通道地形最复杂、协调难度最大的建设项目。
500千伏渝岳线下跨220千伏线路7次、110千伏及以下线路30余次,并下跨多条高速公路、铁路及通航河道,涉及多个行业和部门配合作业,协调与施工难度均极高。项目自2024年启动建设,2025年3月1日开始放线,9月26日完成跨嘉陵江段放线,10月19日全线贯通。

重庆送变电公司员工在500千伏渝岳线跨嘉陵江江段安装附件。受访单位供图
500千伏渝岳线开工以来,国网重庆电力组织国网重庆建设公司、重庆送变电公司紧盯安全、质量、进度等目标,强化工作组织和现场管控,克服本工程地形地貌复杂、高风险作业集中、有效工期短等难点问题,大力推进“机械化换人、智能化减人”,保障工程安全高效建设。
在500千伏渝岳线的施工高峰期,项目部统筹施工作业承载力,科学调配人员及设备,投入50多个班组、近1000名作业人员,分散在各个作业点进行流水作业,确保现场工作有序衔接。在组塔阶段,优化组塔方式,推广使用断面轻型落地双摇臂抱杆,结合吊车等各类机械化施工设备,有效保障了特殊地形的组塔安全。
同时,针对500千伏渝岳线放线区段下方密集跨越河流、高速公路、铁路及电力线路,项目部与相关单位对接协调,制定专项安全管控措施,综合运用跨越架封网、无人机展放导引绳、不停电跨越等措施,并安排专人全过程监护关键工序。特别是在跨越铁路施工时,利用铁路“窗口期”进行作业,应用集控智能可视化牵张设备放线,实现牵张设备集中控制、放线全过程视频监控及后台一体化管控,实现了对下方交通动脉与电力线路的“零干扰、无影响”,确保了工程安全高效推进。

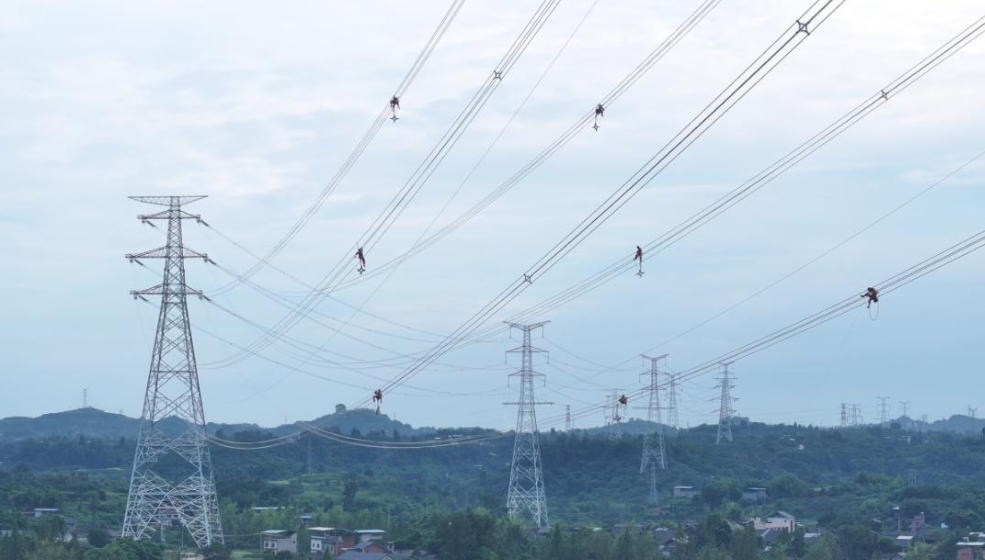

重庆送变电公司员工在500千伏渝岳线跨嘉陵江江段上塔作业。受访单位供图
此外,为确保投运工作万无一失,国网重庆超高压公司组织专业技术团队开展多轮验收与投运前专项检查,重点排查设备隐患、优化操作流程,精准完成设备调试、回路测试等系列操作,圆满完成了投运工作。
500千伏渝岳线投运后,可将新疆的清洁能源送到渝西负荷中心,助力重庆构建多元化的电力保障体系,进一步提升重庆电网的输电能力和可靠性,为重庆提供更加充足、可靠的电力支撑。
